2015年08月29日

工事進捗35 残り僅か

電気工事関係がほぼ完了したようです。
残すのは電力メーターのみっぽい?
中に入れないので確認が出来ません。
玄関庇の内蔵のLED照明のACアダプタが想像を超えるひどい施工なので
これは転居後自分で直すしかないな。

ブラインド、シェード等が現場に入荷していました。
こちらの取り付けが8/31なのでこれが終われば外部業者の作業は完了。

残るのがデッキの金具とフェンスの取り付け。
こちらは日程が提示されていないのでいつになるか不明。
1F収納に黒板塗装をするという話もしているのですが、こちらも日程は不明。
収納棚をこちらが作成する必要があるのでさっさと引き渡してもらいたい。
posted by iWorks at 16:13| Comment(0) | 日記

2015年08月28日

工事進捗34 ロスタイム

ロスタイムなんかないよ!(謎)
電気工事は結局明日までかかるとのこと。
カーテン取り付けに関しては月曜だったらしい。なぜ木曜日という日付が出たのか謎。

・電気工事 8/26→8/29完了予定
・導通試験 9/4予定
・ロフトガード 8/27→8/29予定
・カーテン、シェード 8/27→8/31予定
・デッキタープ用金具取付 作業日未定
・デッキフェンス 作業日未定

こっちは住民票移動、戸籍移動、建物表題登記、火災保険加入、光回線手配、東電申し込み等の事務手続きをそろそろ開始せねばなるまい。

そういや、最後の清掃作業ですがどうやらホビーがやるらしい。
普通はクリーニング業者を使うと思うのだけど。
特に窓は設置からすでに半年近く経過してるので相当汚れてます。
(新築なのかこれはw)
posted by iWorks at 00:00| Comment(0) | 日記

2015年08月27日

工事進捗33 期限です

8/27AMです。
一応ホビーから提示された工事期限日ですがどこまで終わっているのか。

ガレージシャッター取り付け
取付終わっていました。

IHクッキングヒーター取付完了

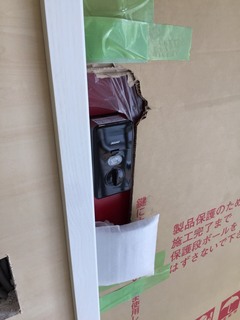

玄関まわりのスイッチ。一番上が穴空いてます。どうなるのか不明。

ネットワーク配線が終わってないっぽい。

蓄熱暖房機設置完了

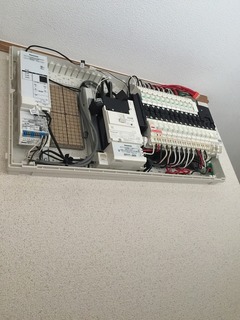

スマートコスモ設置完了。見た限りでは接続もしっかりされているようです。

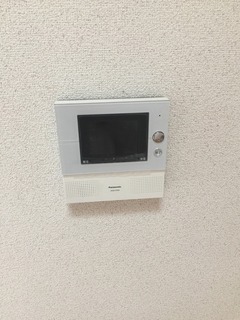

住まいるサポの副親機。肝心の親機が設置されていません。

インターフォン子機

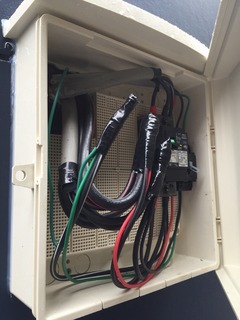

外部にある電源収容BOXですが、こんな処理でいいのか?w
漏電遮断機もついてますけど。
主幹が来てるから外から落とされたらアウトな気がする。

<残作業一覧>
電気工事
・玄関照明スイッチ
・インターフォン(親機)
・電力メーター
・2Fエアコンの電源工事
・外部TVアンテナ設置
・1F-2Fネットワーク配線
・導通試験(9/4予定)

その他
・ガレージシャッターコーキング(ホビー施工 8/27作業)
・ロフトガード(ホビー施工 8/27作業予定)
・デッキタープ用金具取付(ホビー施工 作業日未定)
・カーテン、シェード(業者施工 8/27予定)
・デッキフェンス(転居後工事予定だったが、いつになるか怪しいので最速でやってもらうことにした)

東電の検査が9/4であるということはそれまで完成は無いと考えて良さそうです。
(1週間延びた)

posted by iWorks at 10:00| Comment(0) | 日記

2015年08月26日

工事進捗32 電気工事どないなっとん?

明日8/27が工事完了期限です。
今日はガレージシャッターが取り付けられるはずですが。
とにかく電気工事が遅い。遅すぎる。業者がショボイのは間違い無さそうです。

<残作業一覧>
電気工事
・玄関照明スイッチ
 ※玄関照明はドア脇にある照明と、庇についた照明の2系統があり
  センサーも組み合わさっているので中でどのように結線されて
  いるのかよくわからない状態。

・階段照明、2Fトイレ照明
 ※何故か今のところ設置されていない模様。

・インターフォン(親機、子機、副親機)
 ※かなり前に型番を連絡したにもかかわらず、発注されていなかった
  すまいるサポ関連のもの。入荷はしたという連絡あり。

・HEMS配線、スマートコスモ設置
 ※このHEMS配線というのはエコキュート、水道メーターの信号を
  スマートコスモに引き込む配線のことです。水道メーターの配線が
  室内まで来ているのは確認出来ていますが、スマートコスモが何故か
  普通の配電盤で設置されるというクソミスをされたので、どうなって
  いるのか不明(中に入れないので確認できない)。
  エコキュートに関しては配線さえ全くしていないので論外でしょう。
  地面への設置から1ヶ月経ってるんですけど・・・。

・電力メーター
 ※これが無い限り家に電気は来ません。謎です。
  おそらくテストや認可が必要と思われる機器ですが、
  いつ取り付けるつもりなのでしょう。

・2Fエアコンの電源工事
 ※これは2Fのランドリーにエアコンを付けるために外部から
  引き込む電源です。壁を張る前にコンセントの増設を依頼
  したのになぜか増設をせずに壁を張ってしまい、結局外から
  電気を引き込むことになったという顛末です。アホですか。

・エコキュート配線
 ※上記の通り、入荷は2ヶ月前、設置は1ヶ月前なのにまだ配線
  できてません。いつやるのか(あと1日しかないけど)。

・外部TVアンテナ設置
 ※元々はひたちなか市のケーブルTVを使用するつもりでアンテナは
  立てない予定だったのですが、昨年ケーブルTV会社が倒産w
  結局立てることになったのですが、何故かホビーは立てないと
  思ってたらしいです。なぜそういう解釈になるのか。

・IHクッキングヒーター
 ※これは自前で用意したPanasonicの製品です。自分でも取り付け
  できるので放置でもOKなものです。

・1F-2Fネットワーク配線(要確認)
 ※1Fに光回線が来るので、2Fの自室だけはネットワークを引く予定です。
  それ以外はWiFiを使用します。
  現在コンセントのところに来ているのか来てないのか不明。
  それっぽいのがついてるのですが、フタが閉まっている状態です。

・導通試験
 ※関東電気保安協会の検査があるらしいが、電気屋の話によると
  申し込みが立て込んでいるので早めに予約する必要があるらしい。
  もちろんこっちはそんな話は知らん。

その他
・ロフトガード(ホビー施工)
・デッキタープ用金具取付(ホビー施工)
・電動シャッター(8/26設置)
・カーテン、シェード(8/26-27設置予定)
・デッキフェンス(引っ越しの邪魔になるため、転居後工事予定)

明日終わったら奇跡として語り継ごう。
posted by iWorks at 00:00| Comment(0) | 日記

2015年08月23日

工事進捗31 最終工程

急に涼しくなり秋っぽくなってきました。
さて、作業はいよいよ最終工程に入り、さすがにこれ以上の延期は無いだろうという雰囲気です(油断できない)。

建具取付完了

キッチン水栓取付完了

エコキュートリモコン取付完了

トイレ設置完了

トイレ手洗い取付完了

蓄熱暖房機入荷

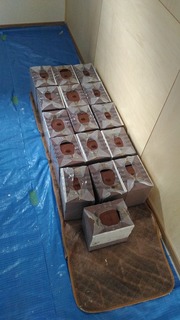

こちらが蓄熱暖房機に入るレンガです。クソ重いw

HEMS用パルス発信型水道メーター設置

物干し金物ホスクリーン設置完了

ロフト用はしご設置完了
このハシゴを登ると自分の体重をこれでもかと感じますww

<残作業一覧>
電気工事
・玄関照明スイッチ
・ガレージダウンライト、階段照明、2Fトイレ照明
・インターフォン(親機、子機、副親機)
・HEMS配線、スマートコスモ設置
・電力メーター
・エアコン1台
・蓄熱暖房機
・エコキュート配線
・外部TVアンテナ設置
・IHクッキングヒーター
・1F-2Fネットワーク配線(要確認)
・導通試験

その他
・ロフトガード
・デッキタープ用金具取付
・電動シャッター(8/26設置)
・カーテン、シェード(8/26-27設置予定)
・デッキフェンス(引っ越しの邪魔になるため、転居後工事予定)
posted by iWorks at 00:00| Comment(0) | 日記

2015年08月17日

中間報告

いわゆるお盆期間はほとんど作業の進捗はありませんでした。
8月に入ってから設備関係が幾つか付いたというレベルです。

<残作業一覧>
・コンセント数カ所
・スイッチ数カ所
・照明数カ所
・インターフォン
・HEMS配線、スマートコスモ設置
・電力メーター
・エアコン(2台。室外機のみ放置)
・蓄熱暖房機
・外部TVアンテナ設置(自前で手配する必要があるらしい)
・エコキュート設置(配線まだ)
・キッチン水栓
・食洗機
・IHクッキングヒーター
・2F洗面台(2Fトイレの手洗いもまだ)
・HEMS用の水道メーター
・1階天井塗装
・階段手すり取付
・建具(数カ所)
・ロフトガード
・はしご塗装、設置
・デッキフェンス
・デッキタープ用金具取付
・電動シャッター
・カーテン、シェード
・網戸(半分程度終了)

最終確認を行い、工程表の提出を求めたところ簡易な工程表が出てきました。
現在、全工程の完了が8/27となっております。
ということはどう頑張っても引っ越しは9月ですね。

posted by iWorks at 00:00| Comment(0) | 日記

2015年08月04日

工事進捗30 残作業続き

いつの間にか8月に入ってます。
最近は連日作業が入っており、完了が見えてきた感じです。

クロス施工完了

キッチンタイル施工

デッキタイル施工完了

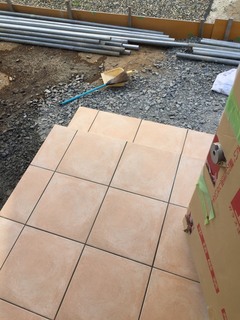

玄関タイル施工完了

電子錠施工 FUKI(iNAHO)のインターロックです。

<残作業一覧>
・コンセント
・スイッチ
・照明
・インターフォン
・HEMS配線、スマートコスモ設置
・電力メーター
・インテリアファン
・エアコン
・蓄熱暖房機
・外部TVアンテナ設置
・エコキュート設置
・キッチン水栓
・食洗機
・IHクッキングヒーター
・トイレ
・洗面台
・HEMS用の水道メーター
・デッキ水栓周り施工
・ベランダ雨樋
・1階天井塗装
・階段手すり取付
・階段踏み板張り
・階段ワイヤー張り
・建具(ドア等)
・ロフトガード
・はしご塗装、設置
・玄関タイル
・トイレタイル
・デッキフェンス
・デッキタープ用金具取付
・電動シャッター
・カーテン、シェード
・網戸
・ガレージウッドデッキ

<完成後作業>
・第三者検査
・施主検査
・清掃

8/10に全部完了するとのこと(棒)

posted by iWorks at 00:00| Comment(0) | 日記
